Aktuellt just nu
Den här sidan uppdateras med den information kommunen får från entreprenören vid ombyggnation av gatorna i området Berghem.
Uppdatering vecka 42
Berghemsvägen
Arbetet fortsätter med att bygga upp gatan med olika lager. Just nu läggs sista delen av den så kallade överbyggnaden och därefter kopplas ledningsnät och ett bärlager läggs på. Om vädret tillåter får gatan ett lager asfalt innan vintern. Våren 2026 färdigställs gatan genom att sätta kantstenar och lägga övre lagret asfalt på körbanan och trottoarerna.
Belysningsstolpar sätts i slutet av oktober och därefter tänds belysningen längs gatan. Belysningen på Berghem har under hösten drabbats av fel som inte är relaterat till byggprojektet och vi ber om ursäkt för det. Det ska vara åtgärdat nu och belysningen på alla anslutande gator ska fungera som vanligt igen.
Nydalavägen och Hallonvägen
GRK har upphandlats som entreprenör och planerar att starta med Hallonvägen i vinter. Exakt datum beror på väder och kommer meddelas så snart entreprenören har beslutat starttid. Beräknad färdigställning av Nydalavägen/Hallonvägen är sommaren 2027.
Magnusdalsvägen och Hjortronstigen
Hösten 2025 startar planeringen för ombyggnation av Magnusdalsvägen och Hjortronstigen. Byggstart för gatan blir när Nydalavägen är klar sommaren 2027.
Blåbärsvägen, Etapp 1
Hösten 2025 startar planeringen för ombyggnation av första etappen av Blåbärsvägen. Ombyggnationen gäller för gatan mellan Lummerstigen och västerut mot Mycelievägen. Byggstart blir så snart Berghemsvägen är klar sommaren 2026.
Uppdatering vecka 22
Grävarbete och rörläggning längs Nydalavägen är färdigt. Kabeldragning längs Nydalavägen och korsningen gör att den är otillgänglig i cirka tre veckor till innan den kan öppnas igen. Grävarbete fortsätter längs Berghemsvägen upp mot Lummerstigen.
Uppdatering vecka 16
Berghemsvägen

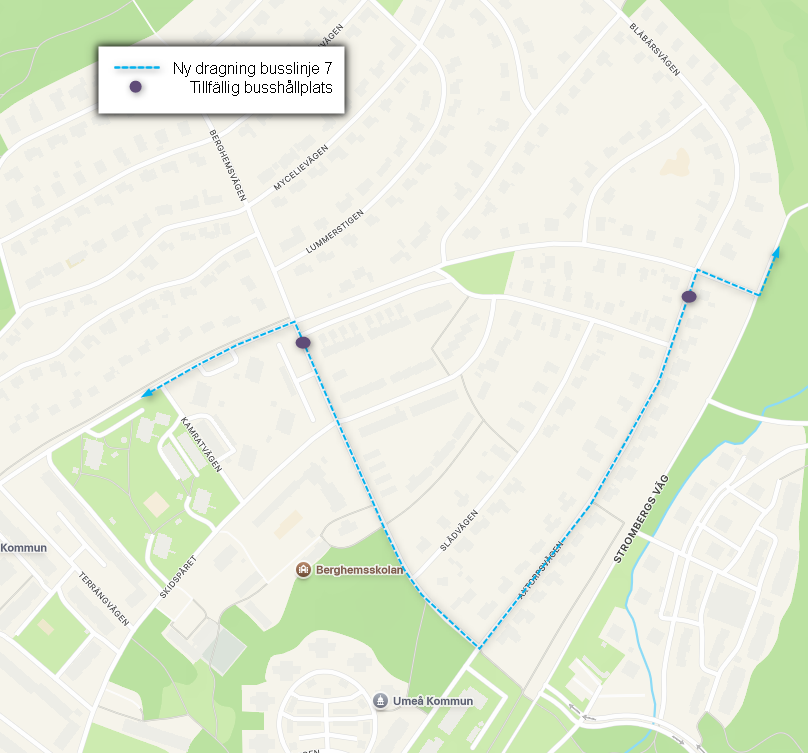

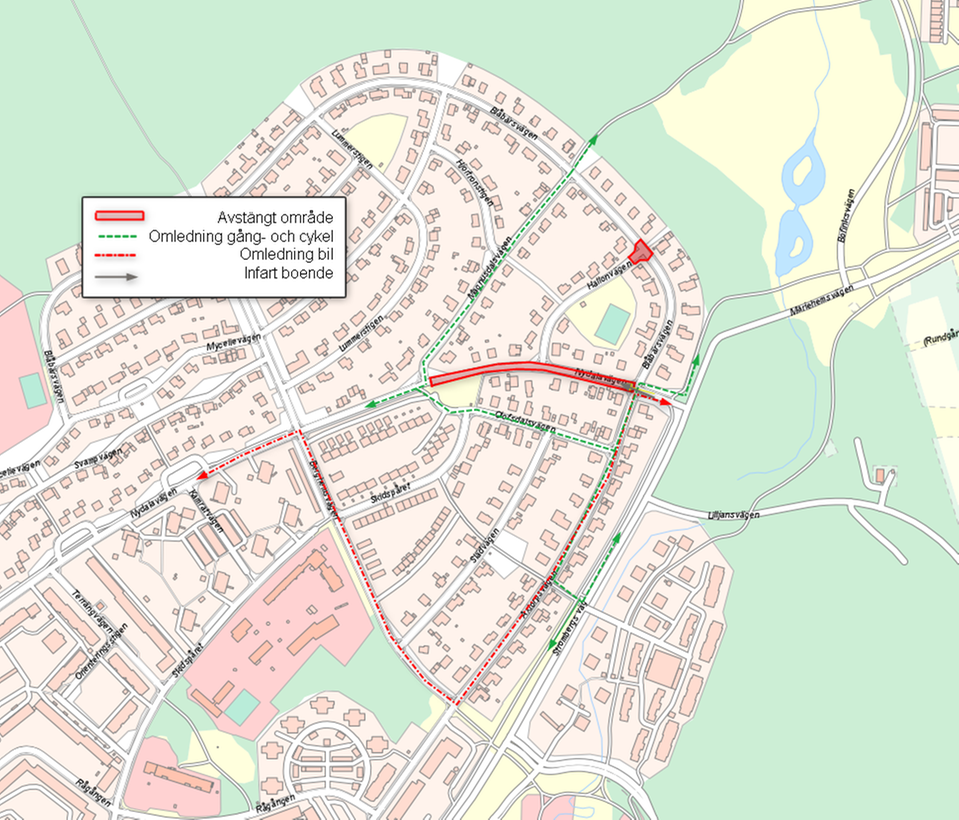

Under vecka 17 sätts vibrationsmätare upp inför ombyggnationen. Under vecka 18 börjar entreprenören GRK etablera sig på platsen och anlägga en tillfällig väg förbi korsningen Berghemsvägen/Nydalavägen. Se nedan. Omyggnationen beräknas starta veckan efter, den 5 maj.
%20Berghemsv%C3%A4gen%20tillf%C3%A4llig%20v%C3%A4g.jpg)

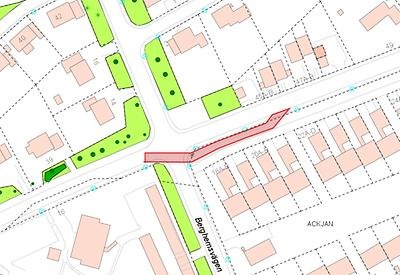

Den tillfälliga vägen vid Berghemsvägen/Nydalavägen.
Nydalavägen/Hallonvägen
Nitro-konsult börjar göra förbesiktningar av fastigheterna utmed Nydalavägen och Hallonvägen under maj månad. Berörda fastigheter blir kontaktade av Nitro-konsult för tidsbokning.
